冷库空库的降温要求

发布时间:2020-6-13 8:55:30      点击次数:1429

冷库(尤其是土建库)降温以及维护时升温必须逐渐进行,使建筑结构适用温度的变化,使建筑结构中的水分全部析出并排出,日常生产过程中温度波动不能超过许可范围,减小温度波动对维护结构的影响。

一、冷库降温要求:

1、 冷库各楼层和各房间应同时全部降温,使主体结构以及各部分建筑物构造的温度应力以及干缩率保持均衡,避免建筑物出现裂缝。

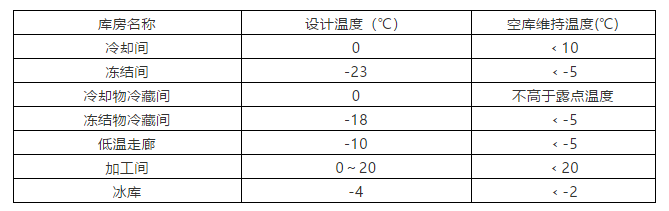

2、冷库使用前必须进行空库运行,空库运行时间一般控制在30天左右-18℃库),每天降温幅度一般控制在一下范围内库温4℃以上时每天降温不超过3℃室温+4℃~-4℃时每天降温不超过2℃,室温-4℃以下时每天降温不超过3℃,具体降温做法如下:





3、达到设定温度应当停机封库保温24小时以上,观察并记录库房温升情况以及保温效果。

4、高温库、气调库可直接降至设计温度,并应保持24h。当地坪与库板结合处、地坪面等处无异常变化后,方可将库温降至设计温度。另外,地坪表层为非混凝土的小型组合冷库,空库降温时,可将库温直接降至设计温度。

组合冷库空库降温方法

1、库体周围应无各种人为热流的影响。应关闭库体,熄灭库内照明灯,用电加热器预热。当库内温度达到32℃、并稳定1h后方可进行测试。

2、应保持库内温度为32±1℃,测定1h内加热器的输入热量,并应保持这个输入热量。测试时间内,输入热量的波动值不应大于1%。

3、应启动制冷机对冷库进行降温,同时记录降温起始时间。空库降温开始后,应记录库内初始温度,并应每隔10min记录一次。

4、测试过程中环境温度发生变化时,向库内输入热量应每隔30min修正一次。

5、当库温达到设计温度时,应记录降温结束时间,并计算降温时间。应绘制库温随时间而变化的降温试验曲线。

上一条:压缩机过流的原因你知道吗?
下一条:关注制冷展会,与利邦共发展

返回列表

您感兴趣的新闻

为您推荐

  • 手机网站

  • 官方微信

  • 阿里巴巴客户端二维码

本公司生产销售风冷机组,螺杆机组,活塞机组,莱富康螺杆机组,复盛螺杆机组,超低温机组.可搭建大型冷库,医药冷库,保鲜库建设等工程,如果你有螺杆机维修,压缩机维修,保鲜库建设本地冷库安装等问题可关注利邦

版权所有: 江苏利邦机电设备有限公司 Copyright © 2019 苏ICP备18027510号-1 苏公网安备 32031202000732号 xml地图
